Два дня на объекте: как на самом деле проходит монтаж солнечной станции

Два дня на объекте: как на самом деле проходит монтаж солнечной станции

Показываем изнутри, как выглядит установка станции на 10–15 кВт. Сроки реальные, по объектам этого лета: два полных дня на монтаж плюс полдня на пусконаладку, если всё подготовлено заранее.

До выезда: неделя-две

  • Замер и обследование: тип кровли, несущая способность, где щит, куда вести трассу.
  • Проект раскладки и однолинейная схема.
  • Заказ оборудования и комплектация. Если чего-то нет на складе — это и есть основной срок ожидания.
  • Согласование с энергоснабжающей организацией, если планируется отдача в сеть.

День первый: конструкция

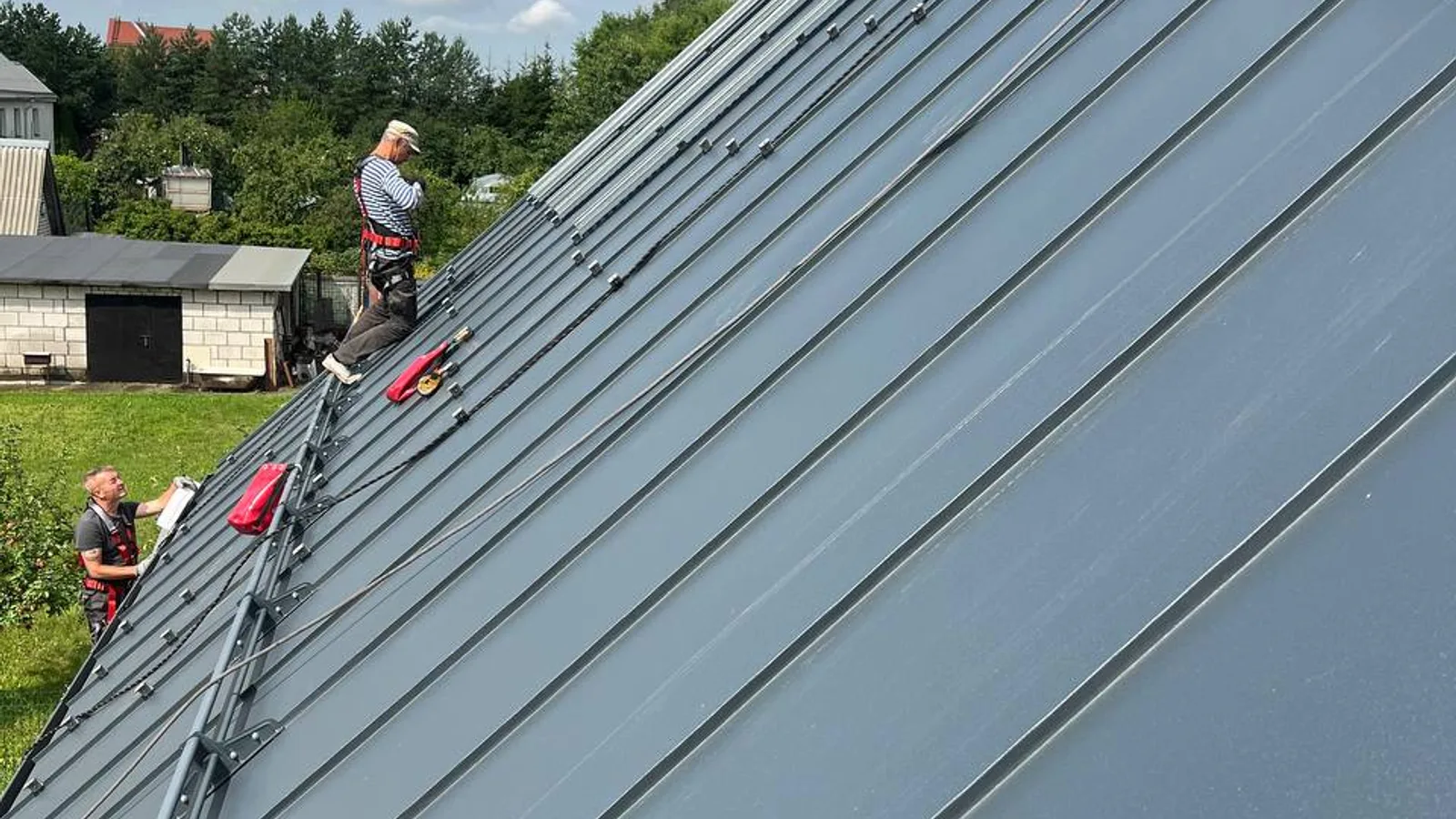

  1. Разметка. Самый ответственный этап и самый недооценённый: ошибка в 2 см на первом ряду превращается в 20 см на десятом. На плоской кровле бьём оси, на скатной — ищем стропила.
  2. Подъём материала. Профиль, опоры, балласт. На высотных объектах это отдельная история с подъёмником.

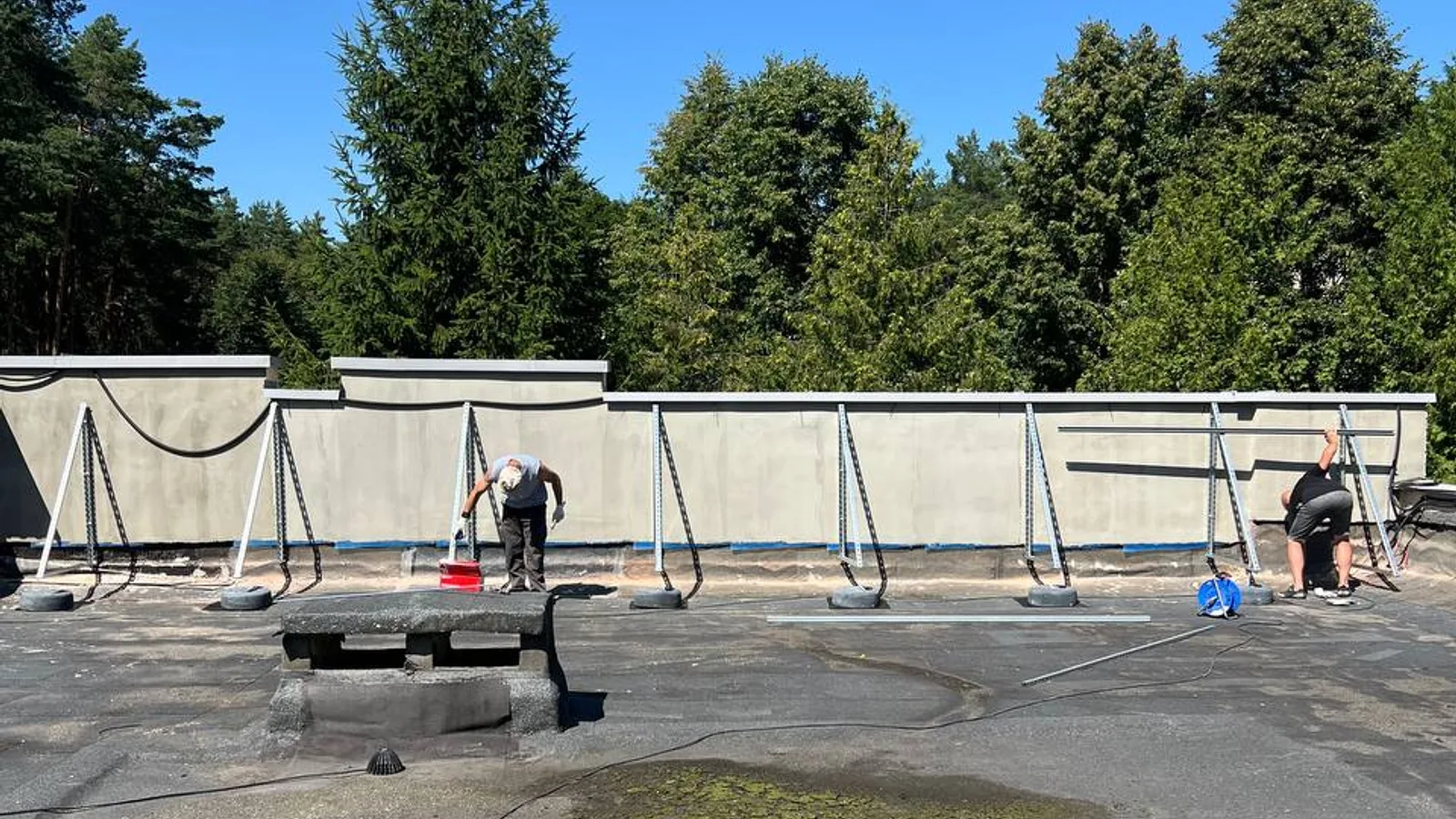

  3. Сборка каркаса. Треугольники, прогоны, выравнивание по нитке и уровню.
  4. Балласт или анкеровка — в зависимости от схемы (подробно про это в материале о балластном монтаже).

К концу дня стоит голый каркас. Панелей ещё нет — и это нормально.

День второй: панели и электрика

  1. Укладка модулей. Самая быстрая часть: бригада из четырёх человек ставит 25–30 панелей за 3–4 часа.
  2. Стринговка. Соединение панелей в цепочки, замер напряжения каждого стринга до подключения к инвертору. Здесь же проверяется полярность — ошибка стоит входа MPPT.
  3. Кабельная трасса. Лотки, клипсы, ввод в дом через гильзу. Про требования к кабелю — отдельно.
  4. Щит. Автоматы, УЗИП, при необходимости переключатель на резерв.
  5. Заземление. Зажимы на раме, подключение к контуру.

Полдня: пусконаладка

  • Первое включение, проверка изоляции, замер на всех стрингах.
  • Настройка инвертора: сеть, батарея, приоритеты нагрузок, ограничение отдачи.
  • Подключение мониторинга и передача доступа заказчику.
  • Инструктаж: что делать при ошибке, где выключить, куда звонить.

Что тормозит чаще всего

  • Не подготовлено место под инвертор. Нужна стена, розетка рядом, вентиляция и доступ.
  • Щит не готов принять станцию. Иногда выясняется, что вводной автомат меньше, чем нужно, или нет места под модули.
  • Погода. На мокрой кровле не работаем — ни по технике безопасности, ни по качеству узлов.
  • Не решён вопрос с сетью. Станция физически работает, но отдачу включаем только после согласования.

Что подготовить заказчику

  1. Доступ к кровле и место под разгрузку.
  2. Электричество на объекте (220 В для инструмента).
  3. Свободную стену под инвертор и батарею.
  4. Документы на дом и на подключение, если планируется продажа излишков.

Посмотреть, что получается в итоге, можно в разделе наших работ. Комплекты, которые ставим чаще всего, — готовые комплекты СЭС, а под ключ мы работаем по схеме, описанной на странице СЭС под ключ.
